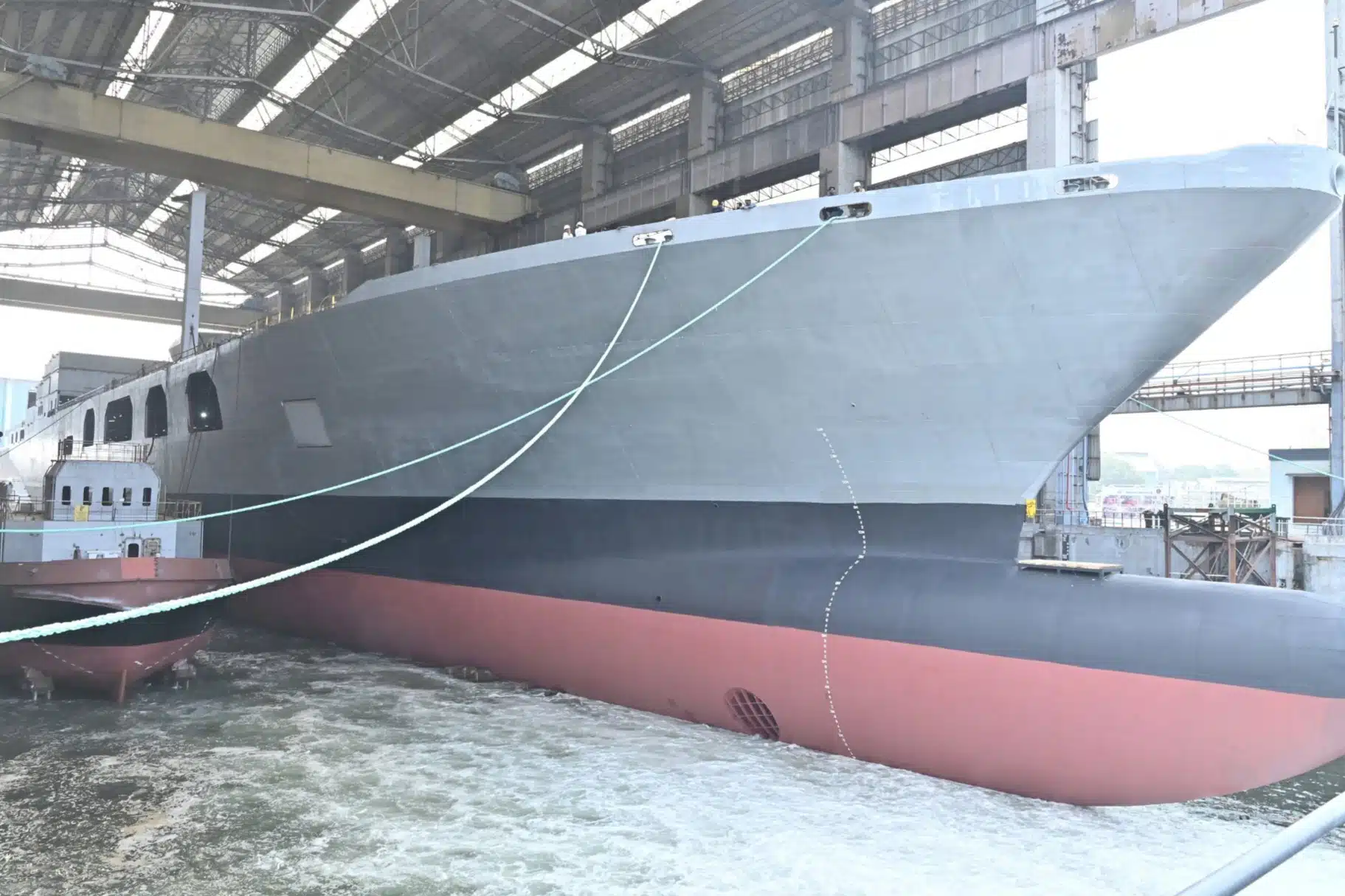

Colombia recibió la nueva patrullera costera ARC “Isla Gorgona” construida por Damen Shipyards Group en su astillero de Vietnam, se trata de un buque sobre la base del modelo Stan Patrol 5009, de casco de acero y superestructura de aluminio. Sus dimensiones 50 metros de eslora, 9,4 de manga y calado de 2,5. Velocidad máxima de hasta 29,5 nudos (55 km/h), con una tripulación de hasta 30 personas y un desplazamiento de entre 450 y 500 toneladas. Las características se basan en el diseño de Damen, pero pueden cambiar de acuerdo con los requerimientos colombianos. Es el modelo más vendido en esa zona.

lepanto
Mensajes
-
Marina de Colombia -
Marinas del BálticoFotos curiosas de la marina sueca operando sus CB90 en el ejercicio Aurora 26.
-
Marinas del BálticoPues felicidades a Francia y Naval Group, a este ritmo la FDI, se va a convertir en la fragata más vendida de Europa.
El ministro de defensa explicó en la comparecencia que la propuesta francesa ha sido elegida por diferentes razones: los plazos de entrega, el avanzado grado de desarrollo tecnológico del diseño, la posibilidad de compartir costes con Francia y Grecia, y la incorporación de un sistema de defensa aérea ya probado y en servicio.
Una vez más realidades frente a expectativas. -
Otras marinas europeasRumania justifica la adquisición de buques de guerra mediante el acuerdo SAFE frente a la oferta de Damen.
En un comunicado de prensa del 12 de mayo, el Ministerio de Defensa rumano declaró que la propuesta de Damen no cumplía con los requisitos técnicos del programa, en respuesta a las recientes comparaciones en los medios con la adquisición por parte del programa SAFE de dos MMPV 90 a Rheinmetall. Naval News también detalla el cronograma de adquisiciones para las Fuerzas Navales Rumanas, que pasó del diseño GOWIND al OPV 2600, luego al OPV de la clase Hisar y, finalmente, al MMPV 90.
Según los rumanos, Damen y su proyecto MOPV 2600, no está optimizado para cumplir plenamente con las misiones de combate especificadas en los requisitos operativos aprobados para el proyecto SAFE, especialmente en lo que respecta a las capacidades de guerra antisubmarina.
El buque elegido se basa en el modelo MMPV 90 (Multipurpose Modular Patrol Vessel) de 90 metros fabricado por NVL (Naval Vessels Lürssen, que forma parte del grupo Rheinmetall desde marzo de 2026). Los buques búlgaros se construyeron bajo un contrato de 420 millones de euros (sin incluir armamento ni municiones), con un coste total del proyecto estimado en unos 500 millones de euros.
Aunque no se han divulgado oficialmente las especificaciones detalladas de la configuración rumana, algunas fuentes indican que los buques diferirán significativamente de la variante búlgara, ya que incorporarán sistemas electrónicos y armamento más avanzados, factores que explican el mayor coste del programa.

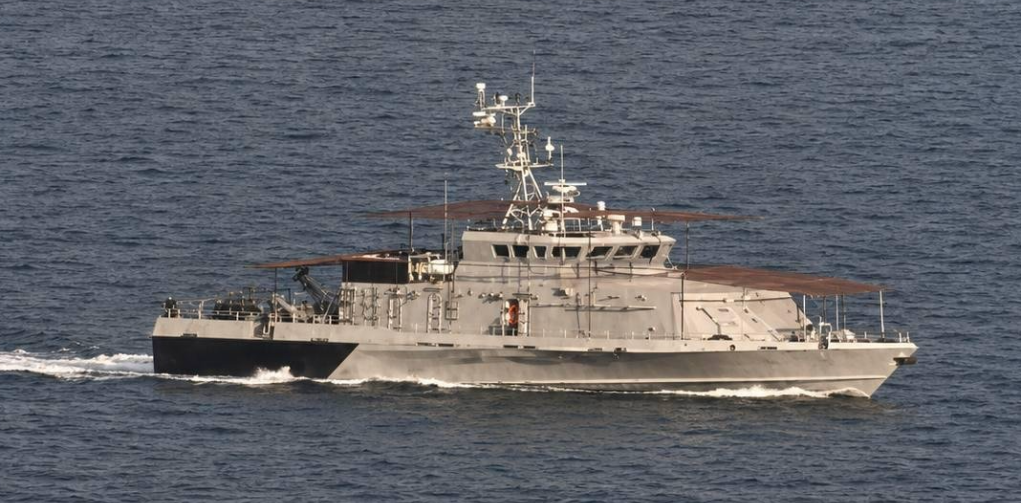

Sorprende por qué Rumania no optó por adquirir más buques de la clase Hisar como el de la foto, comprado a Turquía recientemente, que pueden configurarse con armamento de corbeta y son, en términos generales, comparables en tamaño tanto al diseño OPV 2600 de Damen como a la plataforma MMPV 90.

-
F-35 Lightning IIComo bien dijo en su día el ministro de Defensa luso, Nuno Melo, "la reciente posición de Estados
Unidos, en el contexto de la OTAN y en el plano geoestratégico internacional, tiene que
hacernos reflexionar sobre las mejores opciones, porque la previsibilidad de nuestros
aliados es una baza importante a tener en cuenta". -
Marinas del BálticoEmoción, intriga, dolor de barriga

-
US NavyRegreso del portaaviones USS Gerald R. Ford a su base de Norfolk tras 325 días en el mar supone algo más que el fin de un despliegue, en este período se vio afectado a responder simultáneamente a crisis relacionadas con Irán, el Mar Rojo, Venezuela y el Mediterráneo oriental. Esta situación está generando creciente preocupación en el Pentágono ya que su flota de portaaviones esta siendo llevada al límite de sus capacidades operativas, algo que también está empezando a suceder con otro tipo de buques.

-
Marinha do Brasil -
Royal NavyPor cierto el submarino de su majestad HMS Anson, fue acompañado por la GC en su entrada a Gibraltar.

-
Royal NavyEstán totalmente estrangulados, cualquier día colapsan, en estos últimos cinco años a lo menos, vosotros les dejasteis tripulantes y les limpiabais las aguas con los atlantic al entrar y salir de Clyde. Tenéis información de primera mano y no creo que sea nada buena.
Y como los síntomas son muy parecidos, sus primos de ultramar también están haciendo patrullas incluso en buques de superficie de más de nueve meses, y van por un camino similar, ya que su industria naval, tampoco funciona bien. En resumen, presupuesto muy ajustado, industria que no funciona, no hay buques, singladuras muy largas, desgaste y bajas.
Esto último lo más preocupante, las tripulaciones no se forman en dos días ni con cursos CCC. -
US NavyYa veremos. Vamos a dejar por aquí su tabla, para recordarla cada uno de enero y ver el progreso.
.png)
-
El futuro de la Armada Española@karras en los tiempos del mirage, no podías ir a comprar a cualquier sitio. Ni con el dinero por delante.
-
Carros de combateBrasil es el ejemplo más notorio, cuando se planteo el ETT Osorio, lo pidió exactamente mas menos 45 toneladas por eso.
-
Seguridad publica y asuntos policialesEl mando lo tiene el almirante de cada zona marítima, (Ferrol, Cádiz, Cartagena y Canarias) hay un ente para Baleares y las Comandancias y ayudantías son meros apéndices no actúan por si solos, a veces no tienen ni buques es algo actualmente administrativo.
-
Industria naval españolaEl Smart 8000, se quedó en un power point, a ver si le añaden más diapositivas. Respeto a producir/modernizar buques +-2400 ton, más que peso es cuestión de eslora. Depende de lo ocupadas que estén las gradas, apurando mucho se podrían meter dos buques en cada grada menos en Cartagena (1 por grada), en el resto como mínimo hay dos por astillero, lo que podría dar 12 buques, más el dique de Puertoreal que es enorme y a lo mejor haces cuatro a la vez.
-
Patrulla MarítimaEso parece, 3.500 kg en bodega a configurar con torpedos ligeros, minas o misiles antibuque.
-
Seguridad publica y asuntos policialesEn la AE, las comandancias de marina están desaparecidas desde que se les quitaron sus atribuciones civiles. La Fuerza de Acción Marítima es la que tiene atribuciones costeras. El resto de entes su mando y orgánica del Ministerio que dependen, así está montado el tinglado, por eso nos quejamos y se le ven las costuras. Cooperan, si, pero de aquella manera, los resultados están ahí.
-
Carros de combateMe da a mi, que esto es debido a su geografía insular y las infraestructuras para el movimiento del vehículo. más que por la presión que ejerce sobre el terreno. Ya vimos hace años otras limitaciones de peso por ejemplo en Brasil, por culpa de sus infraestructuras de ferrocarril y viarias.
-

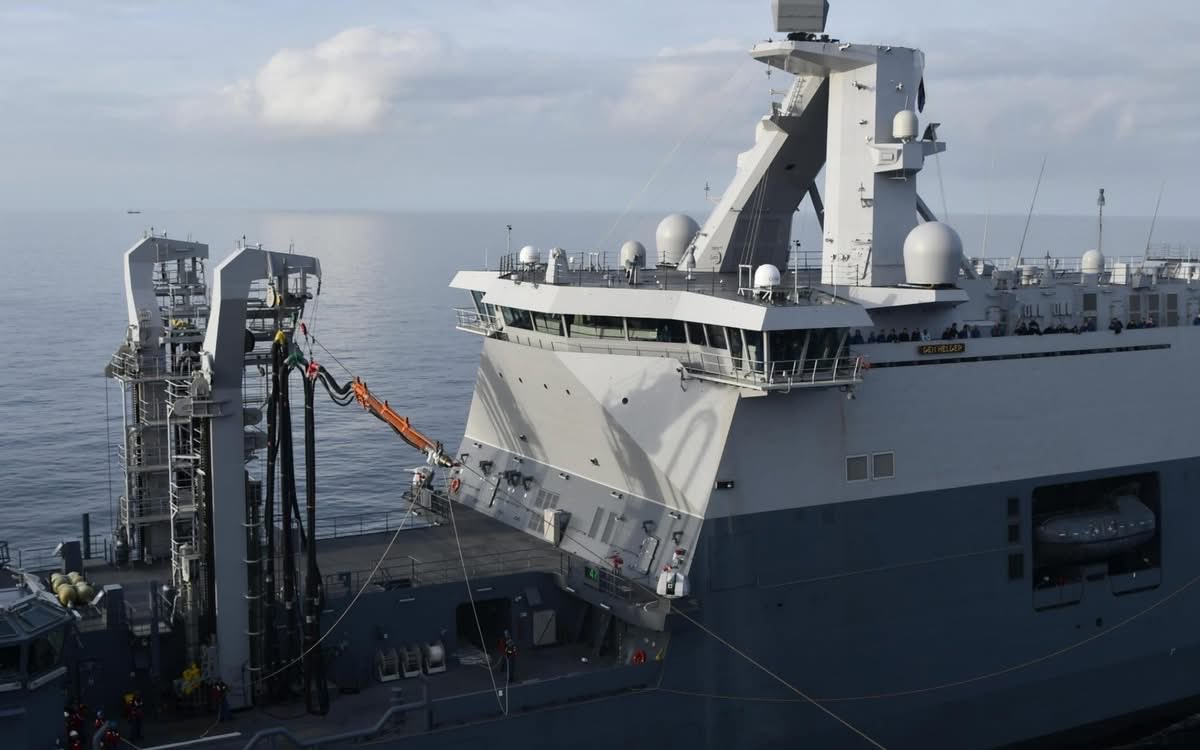

Royal NavyProblemas en las nuevas fragatas type 31, por errores de construcción, obligan a gastar 140 millones de libras en dos de los buques, según publica The Telegraph.
Babcock International, constructor de los buques, ha admitido que construyó los dos primeros en el orden incorrecto, lo que le obligó a pasar meses realizando cambios.
En una información comercial publicada el miércoles, Babcock declaró: “Durante la fase de equipamiento, hemos experimentado niveles de retrabajo superiores a los esperados como resultado de los cambios de diseño y las repercusiones a largo plazo de la actividad de construcción fuera de secuencia que tuvo lugar al principio del programa.
“Si bien la cantidad de este tipo de retrabajos no es del todo inesperada, el trabajo se realiza en las etapas finales de la construcción y, por lo tanto, es más complejo y más costoso.”
La compañía también admitió que, si bien el principal problema se dio en el primero de los cinco buques, el Venturer, algunos de los mismos errores se repitieron en el Active.
Inicialmente se esperaba que el Venturer entrara en servicio en 2023, fecha que posteriormente se revisó a 2027, con toda la flota operativa a principios de la década de 2030. Babcock declinó hacer comentarios sobre si las labores para corregir los fallos de ingeniería provocarían más retrasos.
Esta noticia supone el último desafío al que se enfrenta la Royal Navy en su intento por modernizar las anticuadas defensas marítimas británicas.
Algunos críticos las han apodado "fragatas Lidl" debido a su precio previsto relativamente bajo de 250 millones de libras esterlinas cada una.
Mientras esas dos ya han sido botadas y están en armamento a flote, se ha colocado la quilla del tercero, el HMS Formidable, y han comenzado los trabajos en la cuarta, la HMS Bulldog.Curiosamente en declaraciones realizadas a principios de este año en el astillero de Babcock, conocido como la "fábrica de fragatas", en Escocia, el ahora cesado David Lockwood, el director ejecutivo, describió el progreso en la construcción de los buques como una "poderosa demostración del dinamismo y la orientación a los resultados" del programa Tipo 31.
Añadió: “Estos logros demuestran la madurez de nuestras instalaciones, el éxito del proceso de diseño y construcción, y la habilidad y dedicación de nuestro equipo de Babcock”.
Este último cargo eleva las pérdidas de Babcock en el programa Tipo 31 a más de 300 millones de libras esterlinas. La empresa firmó un contrato de precio fijo con el Ministerio de Defensa en 2019, lo que significa que es responsable de cualquier sobrecoste.
Alrededor de 100 millones de libras esterlinas de los 140 millones de libras esterlinas del cargo se reconocerán como una reversión de ingresos en el ejercicio financiero de 2026, y el resto se añadirá a las provisiones para pérdidas contractuales.
Babcock anunció cambios en su ejecutiva y el consejo de administración para el próximo mes.
-

Marina RusaEl conflicto de Ucrania, hace que los buques rusos se paseen de esta pinta, patrullera de la clase Grachonok como la alcanzada recientemente navegando en el Mar Negro, con protección antidrones, y sin bandera de la Armada rusa izada.
